Устройство фундаментов под оборудование при строительстве

Нормы и требования к устройству фундаментов под оборудование

Технология и контроль качества устройства фундаментов под оборудование согласно СНиП и СП

Фундаменты под оборудование играют ключевую роль в обеспечении устойчивости и долговечности промышленных сооружений. Их правильное устройство и контроль качества в соответствии с нормативными документами (СНиП и СП) гарантируют надежную эксплуатацию оборудования, минимизацию вибраций и предотвращение деформаций. В этой статье рассмотрены основные технологии возведения фундаментов под оборудование и методы контроля их качества.

1. Основные требования к фундаментам под оборудование

Согласно СНиП 2.02.05-87 и СП 26.13330.2012, фундаменты под оборудование должны соответствовать следующим требованиям:

  • Обеспечивать стабильность положения оборудования в течение всего срока эксплуатации.
  • Иметь достаточную прочность и жесткость для восприятия динамических и статических нагрузок.
  • Минимизировать передачу вибраций на строительные конструкции.
  • Соответствовать проектным геометрическим параметрам (размеры, отметки, оси).

2. Технология устройства фундаментов под оборудование

Процесс устройства фундаментов включает несколько этапов, каждый из которых требует строгого соблюдения технологии.

2.1. Подготовка основания

Перед началом работ выполняются:

  1. Геодезическая разбивка – вынос осей и отметок в натуру.
  2. Разработка котлована – глубина зависит от типа грунта и нагрузок.
  3. Уплотнение основания – вибротрамбование или использование песчано-гравийной подушки.

2.2. Установка опалубки и армирование

Опалубка должна соответствовать проектным размерам и обеспечивать герметичность. Армирование выполняется в соответствии с СП 63.13330.2018:

  • Применяются арматурные каркасы класса А500С и выше.
  • Шаг и диаметр стержней определяются расчетом.
  • Защитный слой бетона – не менее 30 мм.

2.3. Бетонирование

Бетонная смесь должна соответствовать СП 70.13330.2012:

  1. Класс бетона – не ниже В15 для статических нагрузок и В22,5 для динамических.
  2. Укладка производится слоями с вибрированием для удаления воздушных пустот.
  3. Температурный режим выдерживания – не ниже +5°C.

2.4. Демонтаж опалубки и уход за бетоном

Опалубка снимается после набора бетоном 70% прочности. Уход включает:

  • Увлажнение в первые 7 дней.
  • Защиту от перепадов температуры.
  • Запрет на нагрузки до набора проектной прочности.

3. Контроль качества устройства фундаментов

Контроль проводится на всех этапах строительства в соответствии с СП 48.13330.2019.

3.1. Входной контроль материалов

  • Проверка паспортов на бетон и арматуру.
  • Испытания образцов на прочность и морозостойкость.

3.2. Операционный контроль

  1. Проверка геометрии опалубки и армирования.
  2. Контроль подвижности бетонной смеси.
  3. Измерение влажности и температуры бетона.

3.3. Приемочный контроль

После завершения работ выполняются:

  • Испытания на прочность (молотком Кашкарова или ультразвуком).

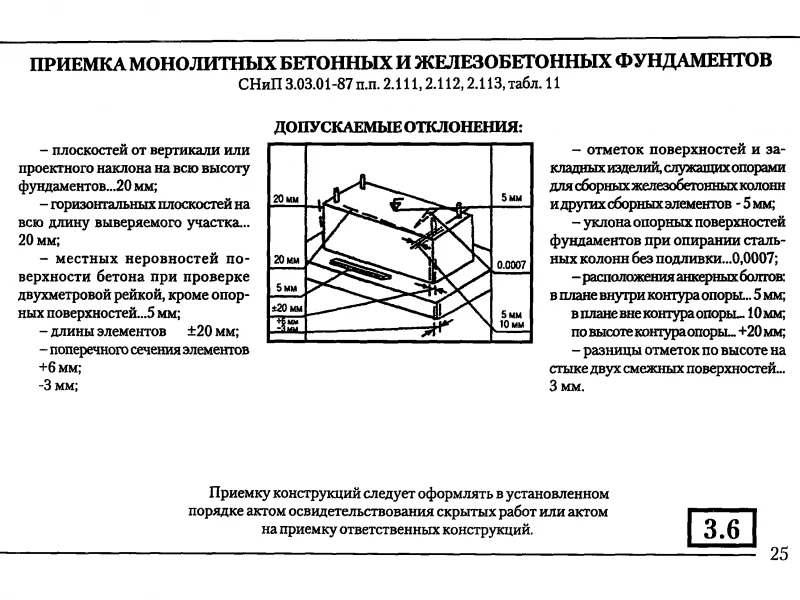

  • Проверка отклонений от проектных размеров (допуск ±5 мм).
  • Контроль уровня вибраций (при необходимости).

4. Особенности устройства фундаментов под динамическое оборудование

Для машин с вибрационными нагрузками (СП 26.13330.2012) применяются:

  1. Массивные фундаменты с увеличенной жесткостью.
  2. Виброизоляционные прокладки (резина, стальные пружины).
  3. Дополнительное анкерное крепление.
