Устройство фундамента под дом
Устройство фундамента под дом: материалы и современные решения
Фундамент – это основа любого здания, от качества его устройства зависит долговечность и устойчивость всей конструкции. Правильный выбор материалов, соблюдение технологий и поэтапный монтаж позволяют создать надёжное основание, способное выдержать нагрузку дома и воздействие внешних факторов. В этой статье мы подробно разберём ключевые этапы устройства фундамента, от проектирования до финальных работ.
1. Выбор типа фундамента
Перед началом строительства необходимо определить, какой тип фундамента подходит для вашего дома. Основные варианты:
- Ленточный фундамент – подходит для домов с тяжёлыми стенами (кирпич, бетон).
- Плитный фундамент – используется на слабых грунтах, распределяет нагрузку по всей площади.
- Свайный фундамент – оптимален для участков с высоким уровнем грунтовых вод или неровным рельефом.
- Столбчатый фундамент – применяется для лёгких построек (каркасные дома, бани).
2. Подготовка участка и разметка
Перед началом земляных работ важно провести геодезические исследования и разметить участок:
- Очистить территорию от мусора и растительности.
- Снять верхний слой почвы (около 20–30 см).
- Разметить контуры фундамента с помощью колышков и шнура.
- Проверить углы и диагонали для точности геометрии.
3. Земляные работы
Глубина и ширина траншеи зависят от типа фундамента и грунта:
- Для ленточного фундамента – глубина ниже уровня промерзания (1,2–1,8 м).
- Для плитного – снятие грунта на 40–60 см с последующей засыпкой песчано-гравийной подушки.
- Для свайного – бурение скважин или забивка готовых свай.
4. Устройство подушки и гидроизоляции
После выемки грунта необходимо создать дренажный слой и защитить фундамент от влаги:
- Засыпать дно траншеи песком (15–20 см), утрамбовать.
- Добавить слой щебня (10–15 см) для улучшения дренажа.
- Уложить гидроизоляционную плёнку или рубероид.

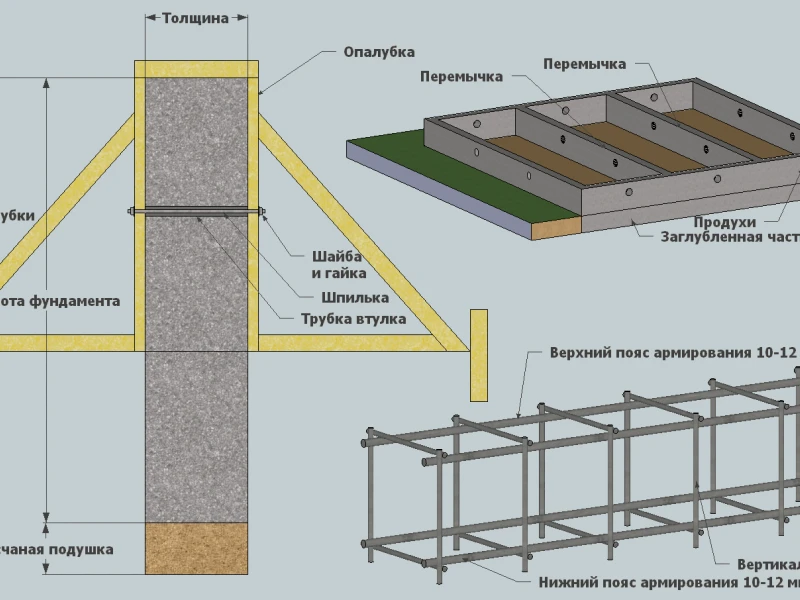

5. Монтаж опалубки и армирование
Опалубка формирует контуры фундамента, а арматурный каркас придаёт ему прочность:
- Опалубку изготавливают из досок, фанеры или металлических щитов.
- Арматуру (диаметр 10–14 мм) связывают в сетку с ячейками 20×20 см.
- Каркас устанавливают на пластиковые подставки, чтобы избежать контакта с грунтом.
6. Заливка бетона
Бетонная смесь должна соответствовать марке не ниже М300. Правила заливки:
- Заливать фундамент за один день, чтобы избежать швов.
- Уплотнять бетон вибратором или штыкованием.
- Выравнивать поверхность по уровню.
7. Уход за бетоном и снятие опалубки
После заливки важно обеспечить правильное твердение бетона:
- Накрыть фундамент плёнкой для защиты от пересыхания.
- Поливать водой первые 5–7 дней (если жаркая погода).
- Опалубку снимать через 7–10 дней, полную нагрузку – через 28 дней.
8. Гидроизоляция и утепление
Дополнительные меры защиты продлевают срок службы фундамента:
- Обмазочная гидроизоляция (битумная мастика).
- Рулонные материалы (технониколь, гидростеклоизол).
- Утепление экструдированным пенополистиролом (ЭППС).
9. Обратная засыпка и отмостка
Завершающие этапы устройства фундамента:
- Засыпка пазух песком с послойной трамбовкой.
- Устройство отмостки (ширина 60–100 см) с уклоном от дома.
- Дренажная система (при высоком УГВ).
